迎峰度夏进行时 〉〉
38吨主变压器“顶岗”30年“老将”
![]() |
供电提能40%
本报讯(记者赵碧莹 通讯员 柳杨/文 徐伟杰/图)近日,松门变电站电力“心脏”焕新升级!借助液压设备,一台38吨50MW(兆伏安)新主变压器落稳基座,标志着该站主变改造工程的核心设备安装完成,为迎峰度夏增添了强劲可靠的电力新引擎。
主变压器作为变电站运行系统中的核心设备,其安全稳定运行对于保障电力供应至关重要。松门变电站两台主变自1992年投运至今已有30多年时间,设备老化导致的安全隐患日益凸显。
“松门镇地处沿海地区,空气潮湿且盐分高,对电网设备中的金属部件腐蚀严重,而且这两台主变容量小,仅为31.5MVA(兆伏安)和MVA(兆伏安)。”国网温岭市供电公司输变电运检中心主任厉剑雄告诉记者,随着当地产业升级和居民生活用电增长,两台主变长期处于高负荷状态,若继续运行,可能导致设备故障,影响电网稳定运行和居民正常用电。
5月30日,国网温岭市供电公司响应国网台州供电公司老旧设备改造三年攻坚行动计划,启动了松门变主变改造升级工程。
为保障主变拆“旧”迎“新”期间用户端供电不间断,该公司创新采用了两台“车载变”作为临时电源,集成全套电力设备实现“检修不停电”,相较传统模式累计减少停电时长360小时,让15万居民和1000多家企业在不知不觉中就完成了主变改造,用电完全不受影响。
除了主变“旧貌”换“新颜”,供电部门还将同步完成变电站门型构架更换、110千伏开关电流互感器改造等工程,从设备本质安全层面消除老旧设备隐患。
“松门变电站改造升级后,年供电量预计可达3.7亿千瓦时,较往年提升40%以上。这段时间,我们都在加班加点,确保项目能在6月30日前投运,以保证迎峰度夏期间当地居民和企业的可靠用电。”厉剑雄说。
“迎峰度夏是电网每年都要面对的一次‘大考’。”国网温岭市供电公司相关负责人说,这段时间,供电部门也在未雨绸缪,全力推进电网补强工程,加速实施设备智能化改造,提升区域供电可靠性。“目前,110千伏路新输变电工程、35千伏箬横变电站重建工程顺利投运,35千伏温峤变电站完成主变扩容。今年以来,已完成13座老旧开关站及环网柜、56台老旧线路开关改造,新增线路智能开关161台。”
与此同时,国网温岭市供电公司还联合发改、经信等部门,制订了“空调负荷调控、移峰填谷、需求响应、有序用电”4项负荷压降措施,并联合省电业局创新打造“电费管家”数字化服务产品,通过用电行为策略建议,积极引导企业自发参与移峰填谷、降低用电成本,该服务已覆盖9541户用户,累计节省电费252万元。

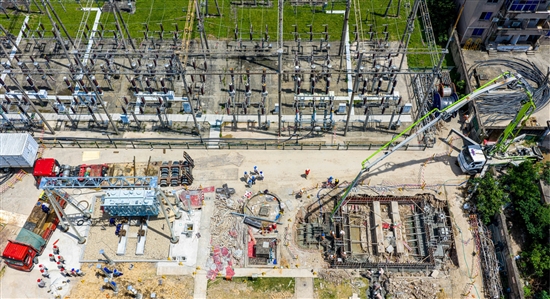

松门变电站2台主变更新现场。
