接棒“老将” 扩容25%

​110千伏洋城变升级

  本报讯(记者赵碧莹 通讯员李攀璐 柳杨/文 记者徐伟杰/图)近日,在大溪110千伏洋城变电站内,一台崭新的主变压器已经就位。施工人员正紧张有序地安装散热片、储油柜、套管等附件。

  9月14日,该项目启动,预计9月24日完成扩容投运。11天时间里,洋城变的“心脏”将从40兆伏安升级到50兆伏安,负荷容量提升25%,进一步补强大溪片区电网骨架,提升区域供电承载能力。

  洋城变承担着周边2.8万户居民和300多家企业的供电任务。随着当地产业升级、居民生活用电持续攀升,变电站负荷率已达75%,临近重载状态。“更重要的是,接下来周边还有两个35千伏变电站将迎来全停改造,改造期间的电力负荷要靠洋城变来承接。主变不扩容,这个‘中转站’就撑不起来。”国网温岭市供电公司输变电运检中心业主项目部经理蒋之逸说。

  洋城变主变自2001年投运,至今已运行25年。蒋之逸介绍,站内断路器、互感器、隔离开关等设备已系统性“换血”。“主变更换落地之后,洋城变才算完成整体换新。考虑到站点地势低洼,施工过程中我们还特意抬高端子箱离地高度,提升站点防涝能力,进一步保障用电可靠性。”

  值得一提的是,本次主变更换,是台州首次由县供电公司自主实施的110千伏主变更换工程。项目依托“1+2+N”青年人才梯队建设,全程由国网温岭市供电公司输变电运检中心的23名青工挑大梁。项目前期成立业主项目部,细化施工甘特计划,建立周例会机制协调破解各类难题;施工阶段管理人员下沉现场同进同出,邀请技术专家现场指导把关,严格落实风险分级管控,把技改现场变成实战练兵场,在实打实作业中锤炼青年队伍实操技能,有效提升县级供电单位核心业务自主实施能力。

  洋城变的这场“换心”升级,也是温岭电网迭代更新的一个缩影。“十四五”期间,国网温岭供电公司先后完成110千伏松门变双主变更换等33个技改项目、55个大修项目;治理47条中压老旧线路、180台重过载配变以及443个低压老旧台区,补齐249条中压线路网架短板,更新环网单元12台、量子智能开关339套,配电自动化水平与供电可靠性持续提升。“按照本年度工作计划,我市将推进15座变电站老旧设备升级改造,目前已经完成9座。”该公司相关负责人表示。

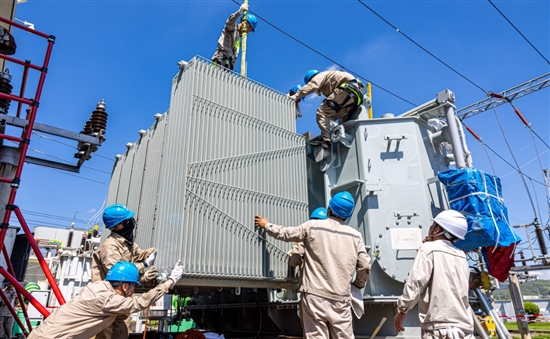

  洋城变正“换心”升级。
