本报讯(记者贾宁欣/文 通讯员江文辉/图)近日,在箬横镇车路村南侧的施工现场,20多名作业人员正对12号、13号双回路杆塔进行线路架设作业。这是我市首个由供电公司自主施工管理的110千伏输变电工程。目前,工程正开展井方线整合及挂线等相关工作,进入送电前的最后冲刺阶段。

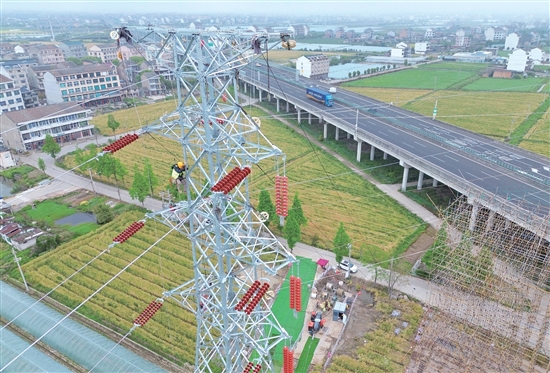

12—13号标段是整个工程中唯一需要跨越沿海高速的区段,施工风险高,工艺要求严,属于典型的“三跨”难点工程。“这一段施工难度最大,为防止架线时发生脱落事故,我们事先在架线区域设置了承接网。”市非普电气有限公司主网建设中心线路班班长顾卫圣介绍。地面施工团队采用放线架配合张力机,通过可视化设备实时监控导线张力与弧垂,实现安全可控、高效精准的导线展放,同时塔上高空作业人员配合完成紧线与挂线作业。
整个工程预计5月底全部完成,6月18日开始送电。届时,该工程将为箬横镇东浦泵与机电智造园提供可靠的电力保障,有效满足园区及周边区域快速增长的用电需求。
