渔光互补项目 加快推进
![]() |

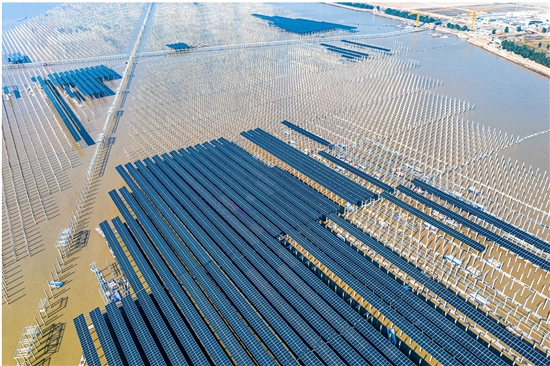

近日,在温岭东部松门滩涂光伏电站项目建设现场,工人们正在抓紧作业,争取在春节前并网发电。目前,光伏厂区桩基已经全部施工完毕,正在进行支架、组件安装及集电线路安装工作,升压站设备安装完毕,正在进行调试工作,项目总体进度完成85%。
记者 徐伟杰摄
![]() |
近日,在温岭东部松门滩涂光伏电站项目建设现场,工人们正在抓紧作业,争取在春节前并网发电。目前,光伏厂区桩基已经全部施工完毕,正在进行支架、组件安装及集电线路安装工作,升压站设备安装完毕,正在进行调试工作,项目总体进度完成85%。
