投资2.1亿的省重点工程开工

杭绍台铁路沿线用电将进一步保障

  本报讯(记者程新辉 通讯员张丹莹/文 记者徐伟杰/图)5月20日晚至21日凌晨,杭绍台铁路温岭牵引站220千伏外部供电工程开展线路跨越甬台温铁路改造的首次施工,工程的开展将更好地提升杭绍台铁路以及周边群众生活生产的供电能力。

  杭绍台铁路温岭牵引站220千伏外部供电工程是省重点工程,总投资2.1亿元,线路长度35公里,共有114基铁塔,主要沿山体走线,路经温岭7个镇(街道)和新区,计划于今年9月建成投运。

  记者从现场获悉,相比以往的毛竹托架,此次工程采用了最新改造的吊机加托架,不仅运作灵活,还增加了在上方施工人员的安全系数,能够大大加快施工进度。根据施工计划,前两次施工将分别卸载横跨甬台温铁路上空的两条线路共十四根导线,接下来将把原先的两条单回路整合到一条双回路线路上,线径也将由原来的400提升到630规格,这些措施将提升整体供电能力。

  为了将线路改造导致的停电影响降到最低,国网温岭市供电公司还制定了详细的方案,通过遵循“先生活、后生产”的用电方针,对所涉及区域的高低压工业用户实行错峰用电和限电。即便是错峰限电期间,企业办公照明以及电梯运行等小负荷用电都能得到保障。

  温岭供电公司大溪供电所相关负责人表示,目前当地居民的民生用电已经能够充分保证,针对企业的工业生产用电,他们将实施错峰供电,尽最大努力保障工业生产。此外,工程实施完成后,将极大保障杭绍台铁路沿线用电,加快推动城乡供电服务均等化,为沿线区域的基础设施提供可靠电力。

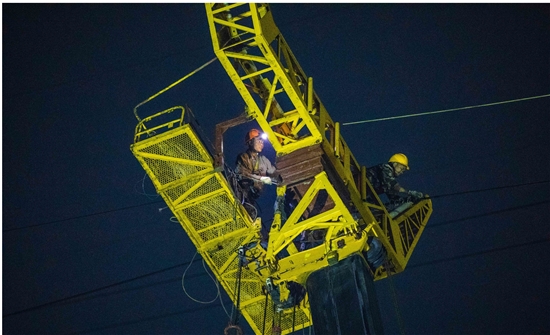

  施工人员借助中间的吊机托架,开始卸载上方的电力导线。
